交聯電纜預制式中心接頭裝置(35kV及以下)
工藝標準
1) 依照制造商工藝文件制造。
2)中心接頭如安置在支架上,側接頭支架的結構方式應與接頭相匹配,與所裝置的地址和環境相適應。電纜線芯銜接金具,應選用契合標準的銜接收,其內徑應與電纜線芯緊密合作,空隙不該過大。
3) 銅屏蔽銜接需契合工藝、標準要求。
?
規劃關鍵
三芯電力電纜在電纜中心接頭處,其電纜愷裝、金屬屏蔽層應各自有杰出的電氣銜接并彼此絕緣。
施工關鍵
(1)地道內應盡量在同一層支架上接頭,同一方位有多個接頭時, 應按先上后下,先里后外的次序。
(2)電纜接頭前, 對電纜進行校潮。
(3)查看附件標準與電纜標準是否共同。
(4)護套斷口要均勻規整,不得有尖角及缺口,將外護套斷口后100mm段用砂紙打毛。
(5)去除鋼鎧:先將鋼鎧前端用PVC帶扎好或保存端口處一小段外護套(避免鋼鎧散開)再按裝置工藝在預留鋼鎧尺度處捆綁扎絲(或運用恒力繃簧),固定牢靠后,鋸除剩余鋼鎧;鋸鋼鎧時深度不超越鎧裝厚度的2/3,鋸斷鋼鎧不得損害內護套,切斷要規整,不得有尖角毛刺。
(6)刀刃向外去除填料。
(7)接地網、 線錫焊要結實、 平坦無毛刺。
(8)按裝置工藝的尺度去除銅屏蔽和半導電層,銅屏蔽邊際用粘銅條環繞,銅屏蔽及半導電層斷口邊際規整、無毛刺,去除半導體時不得劃傷絕緣。銅屏蔽及半導體斷口邊際不能有毛刺及頂級。
(9)熱縮管熱縮要均勻無氣泡、 無碳化痕跡。
(10)絕緣鏡面處理后直徑應留意工藝過盈合作要求,絕緣外表處理應光亮、對稱。
(11)增繞半導電帶的尺度、 直徑應契合工藝要求。
(12)挑選與電纜截面般配的模具進行壓接,依據電纜的標準挑選相對應的模具,壓接的次序?yàn)橄戎行暮髢深^。壓接后打磨毛刺、飛邊,壓接后壓接收外表應堅持光亮無毛刺。
(13)預制件定位前應在接頭兩邊做符號, 并均勻涂改硅脂、運用氮?dú)?、定位后施放余氣、查看預制件外表是否有損害。

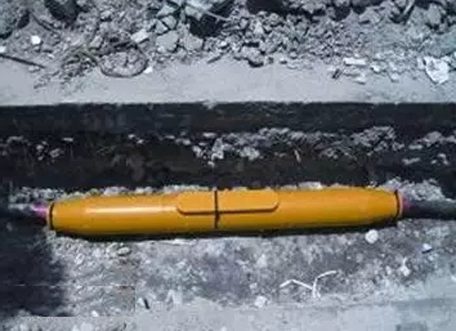

(14)直埋接頭應裝置保護盒。
(15)電纜中心接頭在地道、管井中時,用電纜接頭托架固定,要確保接頭水平擺放。
監理關鍵
(1)對電纜終端首件裝置全過程進行旁站。
(2)電纜終端裝置前,對電纜進行旁站查看,電纜應無受潮、無損壞。
(3)旁站查看施工單位依照廠家接頭工藝輔導說明書正確施工。
(4)旁站查看中心接頭型式、標準應與電纜類型如電壓、芯數、截面、護層結構和環境要求共同。
(5)旁站查看接頭所用資料、部件應契合相應技術標準要求。
(6)旁站查看35kV及以下電纜接頭主要性能應契合《額外電壓1kV(Um=1.2kV)至35kV(Um=40.5kV)擠包絕緣電力電纜及其附件》GB/T 12706.1~12706.4及相關的其他產品技術標準的規則。
